Acta de acuerdo y minuta cumplen funciones distintas
Una minuta puede resumir el desarrollo de la reunión; el acta de acuerdo se concentra en las decisiones y en cómo se cumplirán. Cuando la regla del órgano exige deliberaciones, quórum o votos, esos elementos también se conservan.
Una acción ejecutable indica resultado esperado, persona o función responsable, fecha compromiso y evidencia de cierre. Así se evita que expresiones generales como “mejorar el servicio” parezcan acuerdos terminados.
Aprobación, objeciones y pendientes
El documento identifica si hubo consenso, votación u otro mecanismo válido. Los votos deben conciliar con las personas participantes y las objeciones pertinentes permanecen visibles. Un asunto sin aprobar se registra como pendiente, con responsable y fecha para retomarlo.
Revisión y control de versión
El borrador se circula para corregir nombres, cifras y redacción. La versión final lleva número y fecha; cualquier cambio posterior genera una nueva versión trazable.
Petición compartida y decisión adoptada
La carta colectiva presenta una petición o postura respaldada por varias personas. El acta de acuerdo, en cambio, deja constancia de lo que un órgano o grupo ya decidió y de su seguimiento.
Cuando hay efectos contractuales
Penalizaciones, renuncias, reconocimientos de deuda o modificaciones contractuales solo se incorporan cuando forman parte de la decisión real y se revisan representación, facultades, consentimiento y forma aplicable.
3 ejemplos de acta de acuerdo

1. Acta de acuerdos de un comité de operaciones

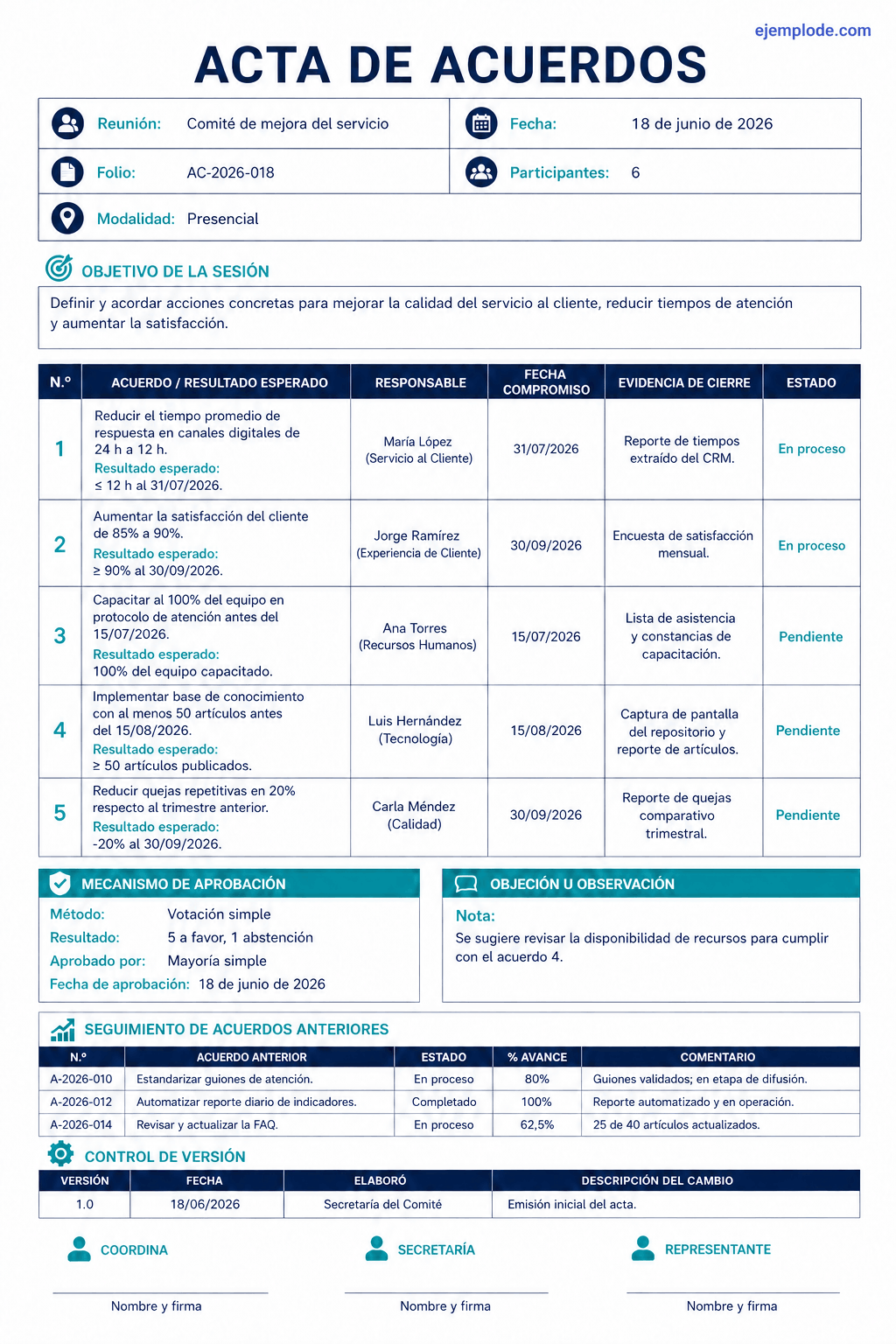

El acta convierte decisiones en acciones medibles, concilia votos y conserva tanto una objeción como un asunto no aprobado.
ACTA DE ACUERDOS
- Organización
- Cooperativa Taller Norte
- Sesión
- CO-08-2026
- Tipo
- reunión ordinaria del Comité de Operaciones
- Medio
- videoconferencia institucional
- Fecha
- 9 de agosto de 2026
- Inicio
- 9:00
- cierre
- 10:10
- Responsable del acta
- Secretaría Técnica
CONVOCATORIA Y OBJETIVO
La Secretaría Técnica convocó el 5 de agosto por el canal institucional. Objetivo: decidir el piloto de un nuevo registro de entregas y revisar dos compromisos del acta anterior. No se incluyeron modificaciones contractuales ni sanciones.
ASISTENCIA Y REGLA
Asistieron siete integrantes con voto: Dirección de Operaciones, Secretaría Técnica, Almacén, Transporte, Servicio, Calidad y Sistemas. La regla interna exige cinco presentes; hubo siete, por lo que se declaró quórum. Las decisiones se adoptan por mayoría simple de presentes, salvo asuntos reservados por el reglamento.
ORDEN DEL DÍA
1. Seguimiento de los acuerdos CO-07-01 y CO-07-02.
2. Propuesta de piloto del registro de entregas.
3. Riesgos y protección de datos.
4. Próxima revisión.
SEGUIMIENTO ANTERIOR
CO-07-01: lista de campos obligatorios, cumplido; evidencia Anexo 1.
CO-07-02: prueba de exportación, parcialmente cumplido; faltó validar zona horaria. Sistemas entregará la prueba corregida el 12 de agosto.
ACUERDOS
| Clave | Acuerdo y resultado | Responsable | Fecha | Evidencia | Estado |
|---|---|---|---|---|---|
| CO-08-01 | Ejecutar el piloto en 50 entregas del 15 al 22 de agosto; medir completitud y tiempo de captura | Almacén y Transporte | Revisión: 24 de agosto | Exportación de 50 registros y reporte de incidencias | Abierto |
| CO-08-02 | Limitar los campos a folio, fecha, estado, ruta y evidencia autorizada, sin teléfonos personales; reducir datos innecesarios | Sistemas | 13 de agosto | Configuración aprobada por Calidad | Abierto |
| CO-08-03 | Comparar registros completos / 50; meta interna: al menos 45 / 50 = 90 % | Calidad | 24 de agosto | Cálculo del indicador con los 50 registros del piloto | Abierto |
APROBACIÓN
CO-08-01: 5 votos a favor, 1 en contra y 1 abstención; total 7. Transporte votó en contra y pidió registrar que considera breve el periodo. La objeción se conserva y se revisará con el resultado.
CO-08-02: 7 votos a favor.
CO-08-03: 6 votos a favor y 1 abstención.
PENDIENTE
No se aprobó la expansión a todas las rutas. Esa decisión queda condicionada al resultado del piloto, a la revisión de incidencias y a la capacidad de soporte. Responsable de preparar opciones: Dirección de Operaciones. Fecha: 26 de agosto.
SEGUIMIENTO Y VERSIÓN
La Secretaría Técnica circulará el borrador el 9 de agosto. Las observaciones de exactitud se recibirán hasta el 11 de agosto. La versión final llevará número CO-08-2026-v1 y no podrá alterarse sin dejar una nueva versión trazable.
VALIDACIÓN
Firman o validan electrónicamente las siete funciones participantes para acreditar revisión del acta conforme a la regla interna. La firma no convierte el acta en contrato ni añade penalizaciones no aprobadas.
2. Acta de acuerdos de un comité escolar
El acta registra quórum, votación, acciones, evidencias y un asunto que quedó pendiente por falta de información.
ACTA DE ACUERDOS
- Comité
- Mantenimiento Escolar de la Primaria Benito Juárez
- Sesión
- CME-04-2026
- Tipo
- reunión ordinaria
- Lugar
- biblioteca escolar
- Fecha
- 17 de septiembre de 2026
- Inicio
- 17:00
- cierre
- 18:15
- Responsable del acta
- Secretaría del Comité
OBJETIVO
Definir el mantenimiento preventivo del depósito de agua y revisar el estado de dos acciones anteriores.
ASISTENCIA Y REGLA
Asistieron seis integrantes con voto: Dirección, Secretaría, Tesorería y tres representantes de familias. El reglamento interno exige cuatro; se declaró quórum. Las decisiones se adoptan por mayoría simple de presentes.
SEGUIMIENTO ANTERIOR
CME-03-01: obtener dos diagnósticos técnicos, cumplido; anexos 1 y 2.
CME-03-02: actualizar el registro de proveedores, pendiente; Tesorería lo entregará el 22 de septiembre.
ACUERDOS
| Clave | Acuerdo y resultado | Responsable | Fecha | Evidencia | Estado |
|---|---|---|---|---|---|
| CME-04-01 | Solicitar una tercera cotización con el mismo alcance técnico | Tesorería | 24 de septiembre | Cotización firmada con desglose | Abierto |
| CME-04-02 | Programar limpieza y revisión de válvulas, condicionada a seleccionar proveedor | Dirección y Mantenimiento | 10 de octubre | Orden de servicio y acta de recepción | Abierto |
| CME-04-03 | Informar a las familias el horario de suspensión del agua | Dirección | 72 horas antes de la suspensión | Aviso enviado por los canales escolares | Abierto |
APROBACIÓN
CME-04-01: 6 votos a favor.
CME-04-02: 5 a favor y 1 abstención. La persona que se abstuvo pidió confirmar que el calendario no coincida con actividades deportivas.
CME-04-03: 6 votos a favor.
PENDIENTE
No se aprobó sustituir el depósito. El comité necesita diagnóstico estructural, costo comparativo y fuente de recursos. Dirección reunirá la información para la sesión del 8 de octubre.
SEGUIMIENTO Y VERSIÓN
La Secretaría circulará el borrador el 18 de septiembre y recibirá correcciones de nombres, cifras y acuerdos hasta el día 20. La versión final será CME-04-2026-v1. Toda modificación posterior deberá conservar una nueva versión.
VALIDACIÓN
Las seis personas participantes validan la exactitud del acta conforme a la regla del comité. El documento no autoriza gastos distintos de los acuerdos registrados.
3. Acta de acuerdos para migrar un sistema de inventario
El ejemplo divide la migración en entregables verificables y evita presentar el cambio completo como aprobado antes de la prueba.
ACTA DE ACUERDOS
- Equipo
- Proyecto Inventario 2027
- Sesión
- PI-06
- Tipo
- reunión de trabajo
- Medio
- sala de proyectos y videoconferencia
- Fecha
- 12 de noviembre de 2026
- Inicio
- 10:00
- cierre
- 11:25
- Responsable del acta
- Oficina de Proyectos
OBJETIVO
Aprobar el alcance de una prueba de migración y definir los criterios para decidir el paso a producción.
ASISTENCIA Y DECISIÓN
Participaron Operaciones, Almacén, Finanzas, Tecnología, Seguridad de la Información y Oficina de Proyectos. Las seis funciones tenían voto y todas estuvieron presentes. La regla acordada para esta fase es mayoría simple; el paso a producción requiere además validación de Tecnología y Operaciones.
ACUERDOS
| Clave | Acuerdo y resultado | Responsable | Fecha | Evidencia | Estado |
|---|---|---|---|---|---|
| PI-06-01 | Preparar copia de prueba con 2,000 productos y 90 días de movimientos | Tecnología | 20 de noviembre | Registro de carga y conteos de origen y destino | Abierto |
| PI-06-02 | Comparar código, existencia, ubicación y costo de 200 productos | Almacén y Finanzas | 24 de noviembre | Matriz de diferencias | Abierto |
| PI-06-03 | Documentar errores críticos y tiempo de corrección | Oficina de Proyectos | 25 de noviembre | Reporte consolidado | Abierto |
| PI-06-04 | Mantener la prueba sin datos personales de clientes ni credenciales reales | Seguridad de la Información | Antes de la carga | Validación escrita | Abierto |
APROBACIÓN
PI-06-01, PI-06-02 y PI-06-04: 6 votos a favor.
PI-06-03: 5 a favor y 1 abstención. Finanzas pidió definir en el reporte qué se considera error crítico.
PENDIENTE
No se aprobó la fecha de migración definitiva. Se decidirá después de conciliar la prueba, documentar la reversión y confirmar la ventana operativa.
SEGUIMIENTO
Revisión de resultados: 27 de noviembre, 10:00. La Oficina de Proyectos circulará el borrador el 13 de noviembre y publicará la versión PI-06-v1 después de incorporar correcciones de exactitud.
VALIDACIÓN
Cada función valida los acuerdos que le corresponden. El acta no sustituye el plan técnico, la autorización de producción ni el procedimiento de reversión.
Formato de acta de acuerdos para editar e imprimir
Word permite editar las tablas y añadir filas. El PDF tiene dos hojas para rellenar a mano; ambas se muestran abajo y pueden imprimirse por separado.
Formato para imprimir y llenar · Hoja 1 de 2

Formato para imprimir y llenar · Hoja 2 de 2

Datos que debes cambiar
- [SESIÓN Y ÓRGANO]
- Folio, tipo de reunión y grupo con capacidad de decidir.
- [CONVOCATORIA]
- Quién convocó, cuándo, por qué medio y con qué objetivo.
- [ASISTENCIA Y REGLA]
- Personas con voto, quórum y mecanismo de aprobación.
- [ACUERDO]
- Decisión exacta y resultado esperado.
- [RESPONSABLE]
- Persona o función que ejecutará la acción.
- [FECHA Y EVIDENCIA]
- Plazo y entregable que permite comprobar cierre.
- [VOTACIÓN]
- Votos, abstenciones y objeciones conciliadas con asistentes.
- [PENDIENTES]
- Temas no aprobados y fecha para retomarlos.
- [VERSIÓN]
- Circulación, correcciones y número final trazable.
Cómo convertir una conversación en acuerdos ejecutables
Redacta cada decisión con resultado esperado, persona responsable, fecha y evidencia. Concilia la votación con quienes participaron, conserva las objeciones y separa los asuntos pendientes. El control de versión evita que una corrección posterior parezca parte del acuerdo original.
Cómo adaptar el formato
- Define el órgano y su regla.
- Identifica asistentes y funciones.
- Aprueba el orden del día.
- Resume solo antecedentes necesarios.
- Redacta acciones medibles.
- Asigna responsable y fecha.
- Registra votos y objeciones.
- Controla revisión y versión.
Checklist antes de usarlo
Errores frecuentes
- Confundir minuta y acuerdo sin aclararlo.
- Usar decisiones vagas.
- Omitir responsables.
- Inventar quórum.
- Ocultar votos en contra.
- Tratar un pendiente como aprobado.
- Añadir penalizaciones universales.
- Modificar la versión final sin rastro.
- Presentarla siempre como contrato.
Preguntas frecuentes
Se consigna el resultado de la decisión y una síntesis fiel de la objeción o voto particular cuando corresponda.
Permanece como pendiente, con la información que falta, una persona responsable y una fecha para retomarlo.
Se registran las observaciones de exactitud y se emite una versión identificable; no se cambia el texto final sin dejar rastro.
Las personas o funciones que determine la regla del órgano. El documento debe indicar qué acredita cada firma o validación.
Un entregable verificable relacionado con el acuerdo: reporte, registro, acta de recepción, configuración aprobada u otro resultado definido.
Fuentes y revisión editorial
Cómo citar este artículo
Editorial Ejemplode. (2026, 29 de agosto). Acta de acuerdo: formato, estructura y ejemplo completo. https://www.ejemplode.com/empresa/acta-de-acuerdo/
Fuentes consultadas
- SEP: Hñähñu. Libro para el maestro, actas y minutasPáginas 190 a 196: diferencias entre acta y minuta, acuerdos, responsables y seguimiento en reuniones comunitarias.
- Formato de minuta de reuniónEjemplo institucional de identificación de reunión, asistentes, asuntos y acuerdos.
- Reglas de Operación del Grupo Interdisciplinario de Archivos de la SEDATUEjemplo normativo de convocatoria, quórum, votación, actas y seguimiento dentro de un órgano específico.
